Zdeňka Brabcová
3 000 000 Kč (navržený)
3 600 000 Kč (realizační)
Sport
Brno-Medlánky
2020
448
Kancelář participace
Zdeňka Brabcová
3 000 000 Kč (navržený)
3 600 000 Kč (realizační)
Sport
Brno-Medlánky
2020
448
Kancelář participace
Datum | Popis |
---|---|
leden 2021 | Schválení rozpočtového opatření a realizátora projektu: Kancelář participace (Zastupitelstvo města Brna dne 19. ledna 2021). |
únor 2021 | Proběhla schůzka s paní navrhovatelkou. |
březen 2021 | Zpracovávají se podklady pro výběrové řízení. |
duben 2021 | Bylo vypsáno výběrové řízení na zhotovitele projektu. |
květen 2021 | Výběrové řízení bylo zrušeno z důvodu přijetí pouze jedné nabídky. |
květen 2021 | Bylo opět vypsáno výběrové řízení na zhotovitele projektu. |
červen 2021 | Výběrové řízení bylo zrušeno z důvodu přijetí pouze jedné nabídky. |
červenec 2021 | Bylo opět vypsáno výběrové řízení na zhotovitele projektu. |
září 2021 | Výběrové řízení bylo zrušeno z důvodu přijetí pouze jedné nabídky. |
listopad 2021 | Probíhá výběrové řízení na zhotovitele projektu. |
prosinec 2021 | Výběr zhotovitele schválila RMB a bude přistoupeno k podpisu smlouvy. |
leden 2022 | Smlouvy o dílo jsou vyhotoveny a předloženy k podpisu. |
únor 2022 | Zhotovitel zpracovává koncept projektové dokumentace. |
březen 2022 | Zhotovitel odevzdal koncept projektové dokumentace. |
duben 2022 | Zhotovitel zpracovává projektovou dokumentaci. |
květen 2022 | Zhotovitel na žádost realizátora zapracoval do projektové dokumentace nové požadavky. |
červen 2022 | Zhotovitel předložil projektovou dokumentaci k vyjádření dotčeným orgánům. |
červenec 2022 | K předložené projektové dokumentaci se postupně vyjadřují dotčené orgány. |
srpen 2022 | Probíhá vyjadřování dotčených orgánů. |
září 2022 | Stavební úřad Městské části Brno-Medlánky vydal stavební povolení. |

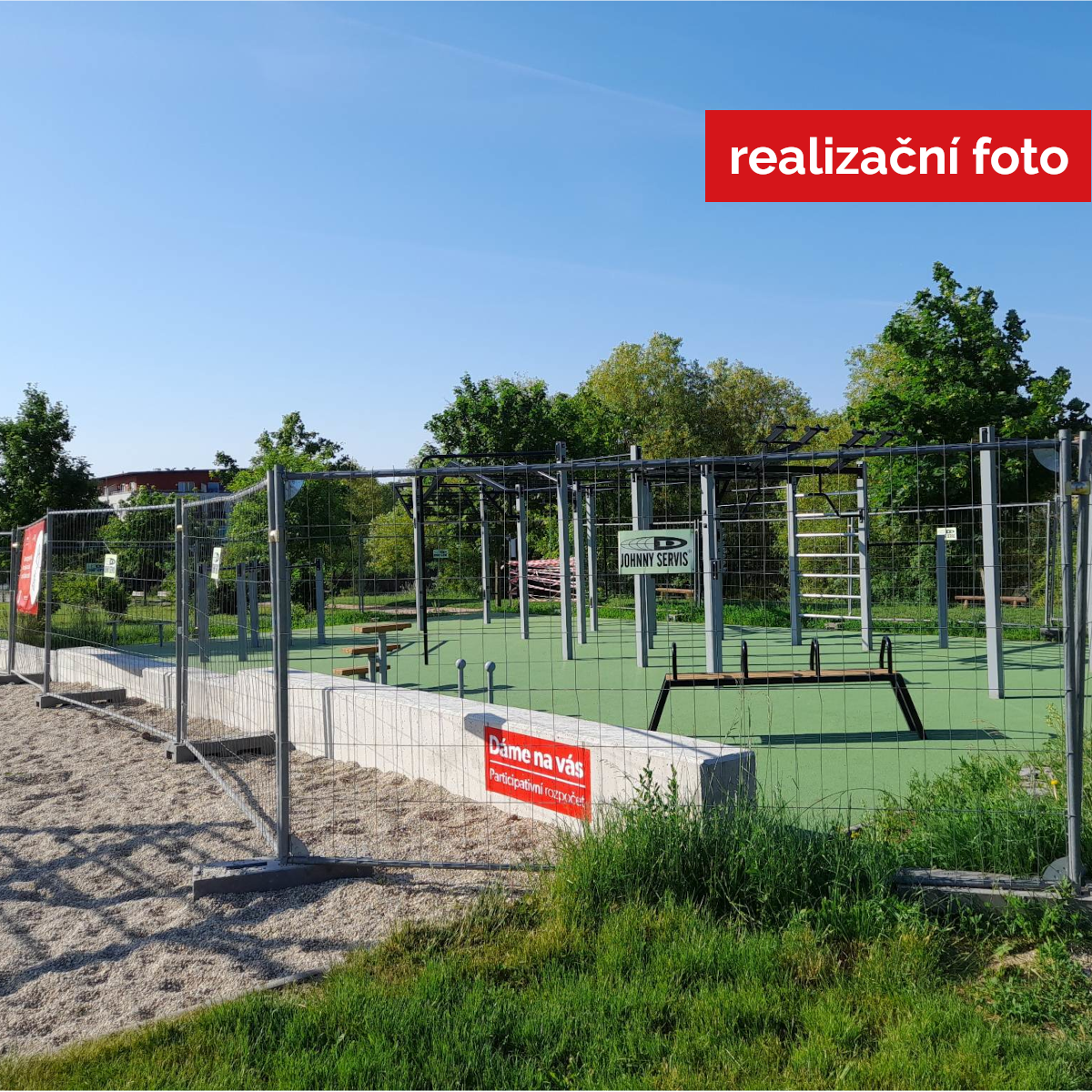

říjen 2022 | Práce na realizaci projektu úspěšně započaly. |

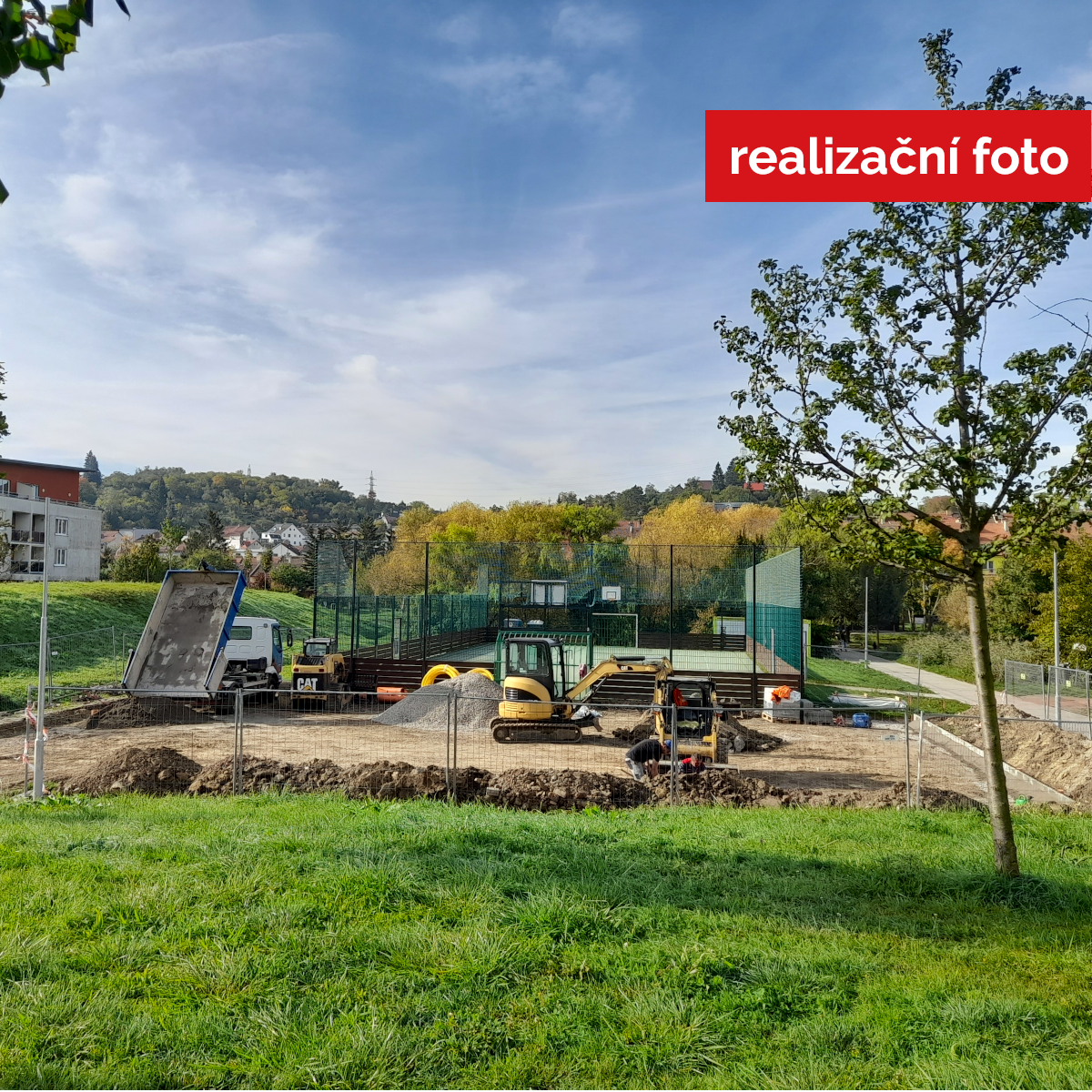

listopad 2022 | Pokračují práce na realizaci projektu. |
leden 2023 | Realizace projektu je z důvodu nevhodných klimatických podmínek pozastavena. |
únor 2023 | Realizace projektu je z důvodu nevhodných klimatických podmínek pozastavena. |

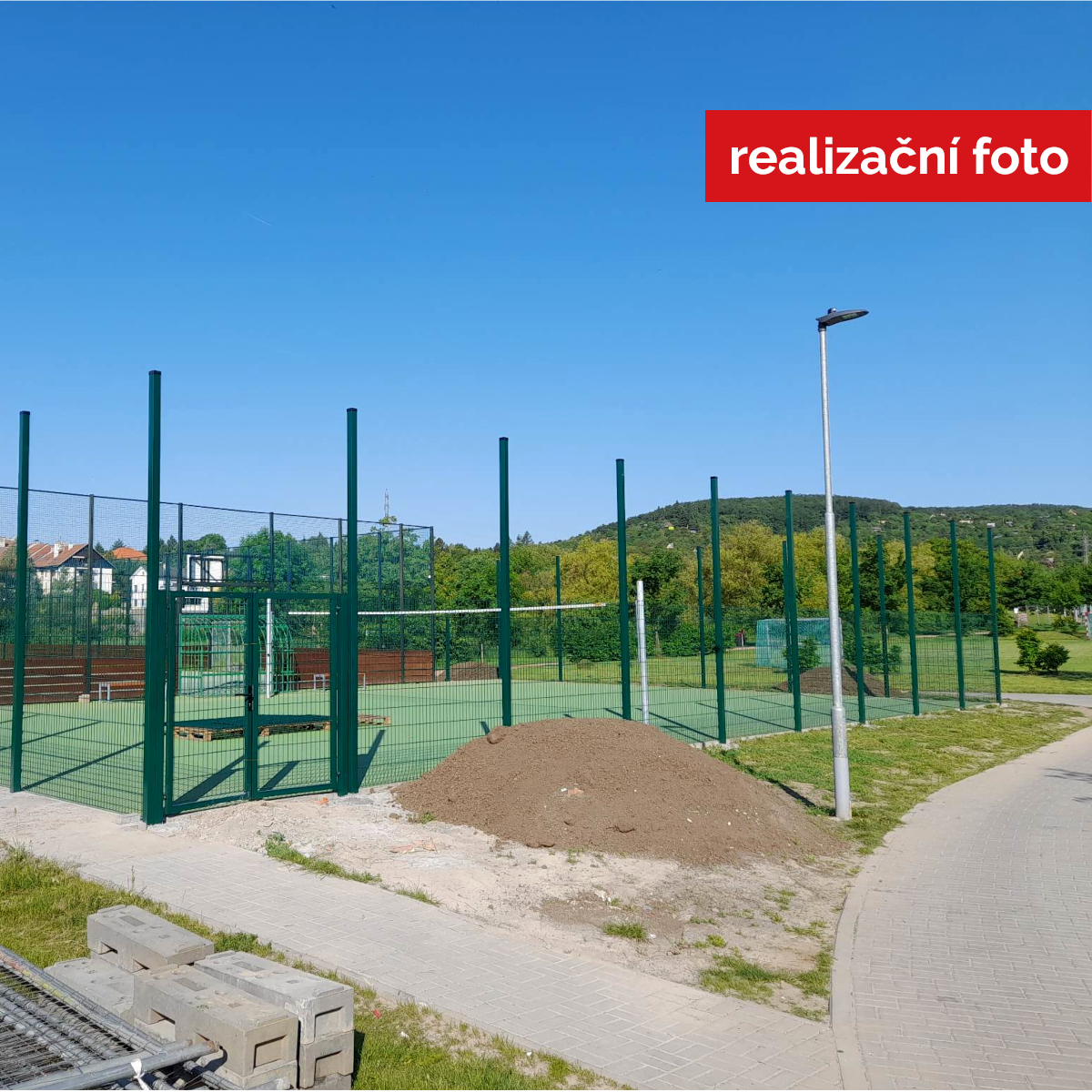

duben 2023 | Začíná se realizovat vyrovnání podkladu hřiště a opravení přístupové cesty. |

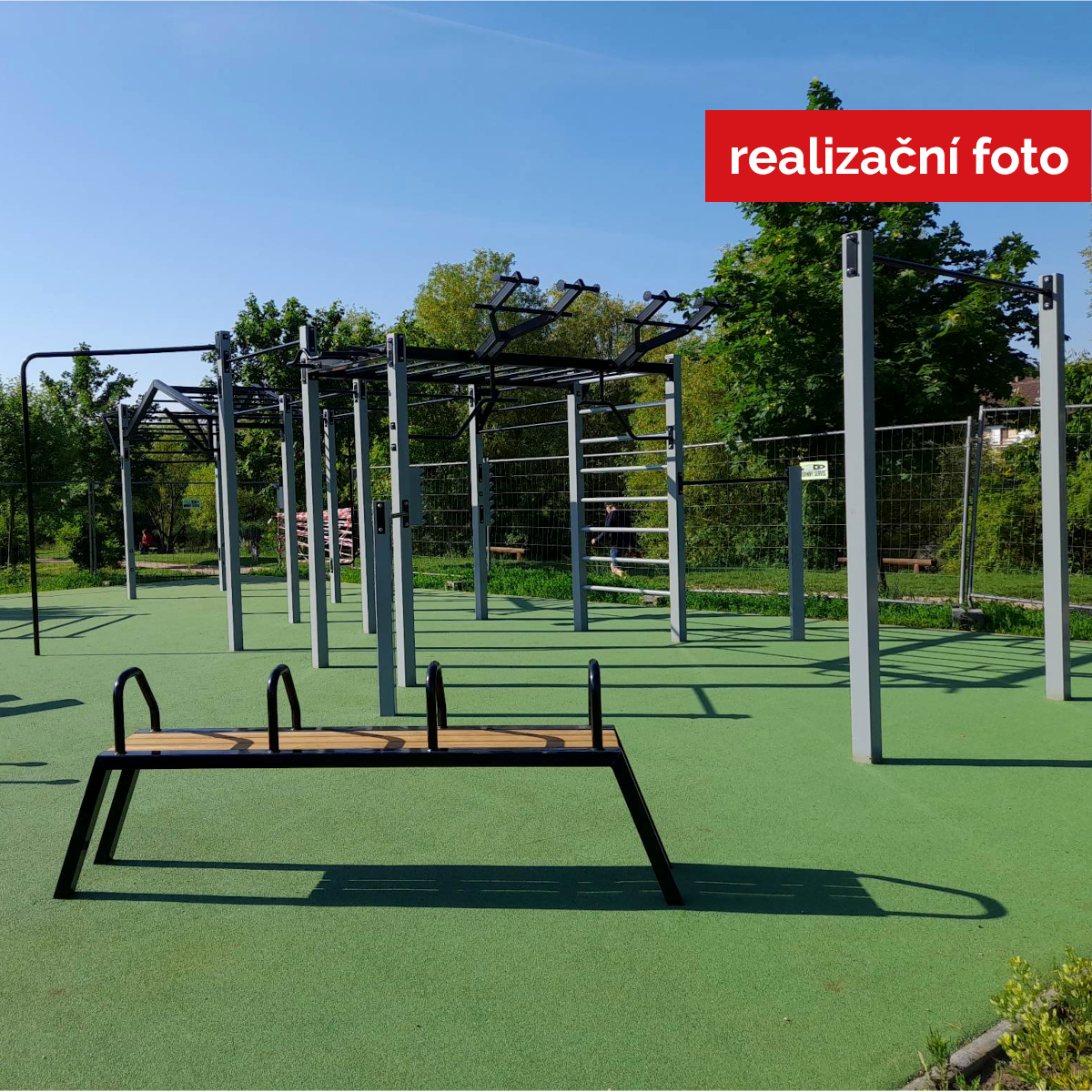

květen 2023 | Práce na realizaci projektu zdárně finišují. |

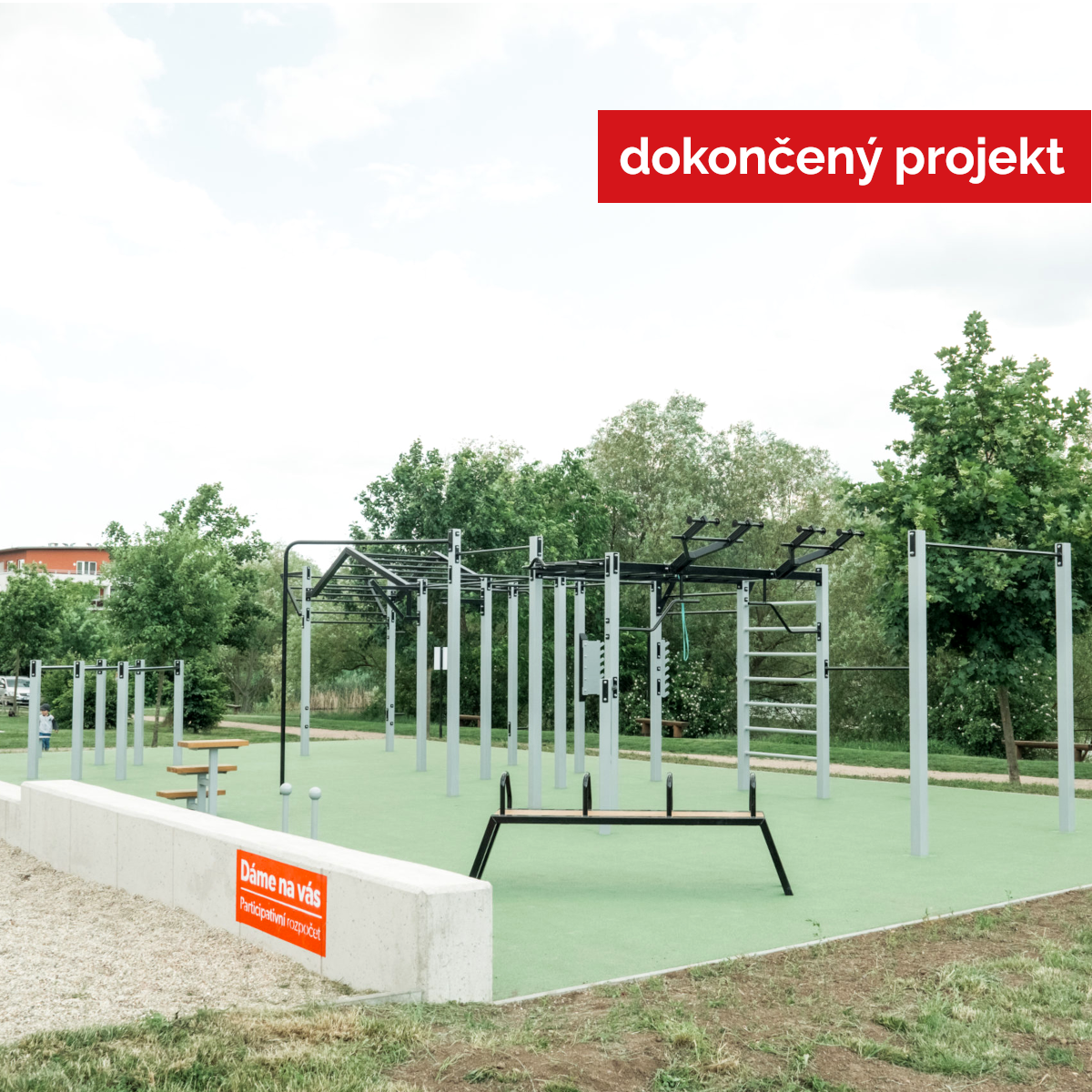

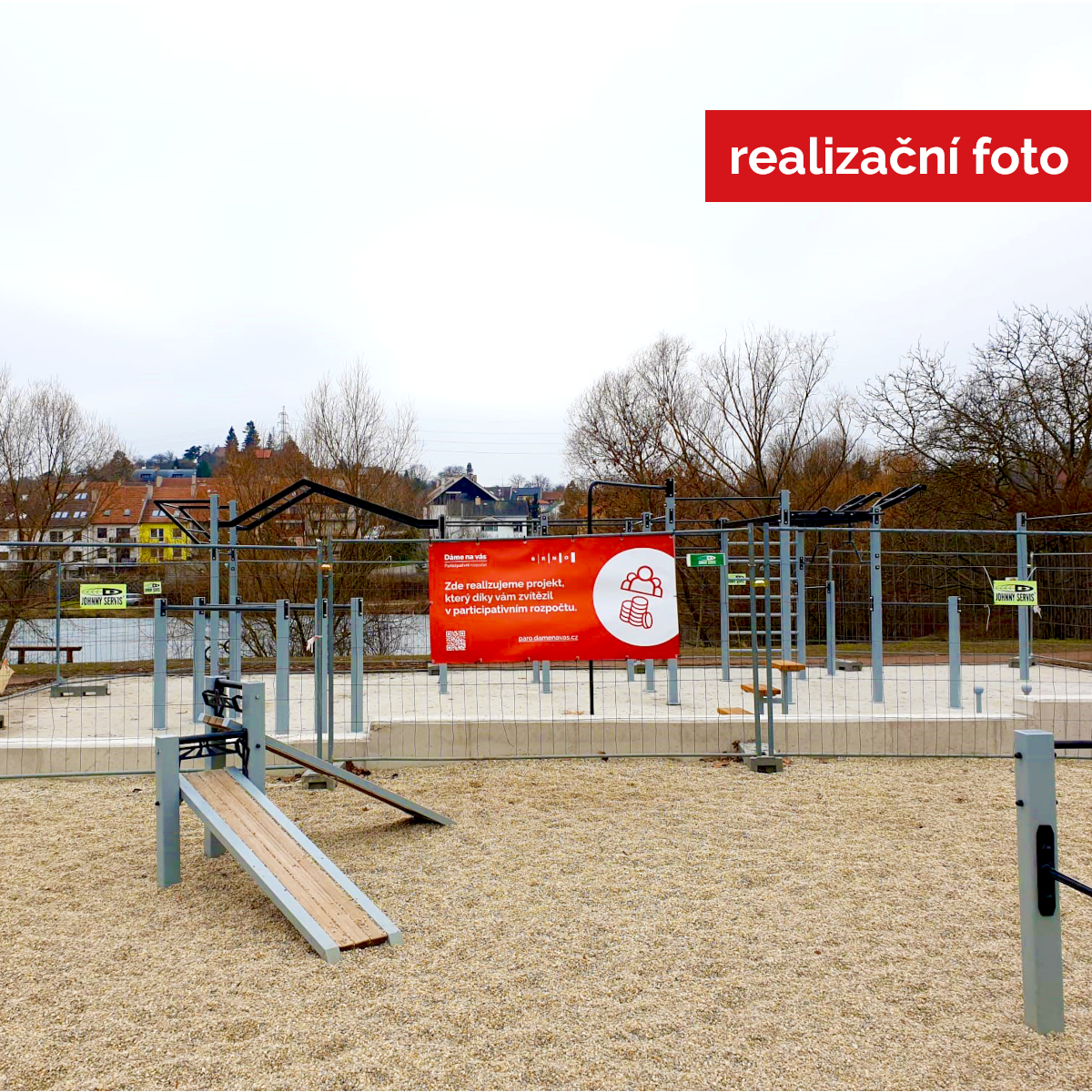

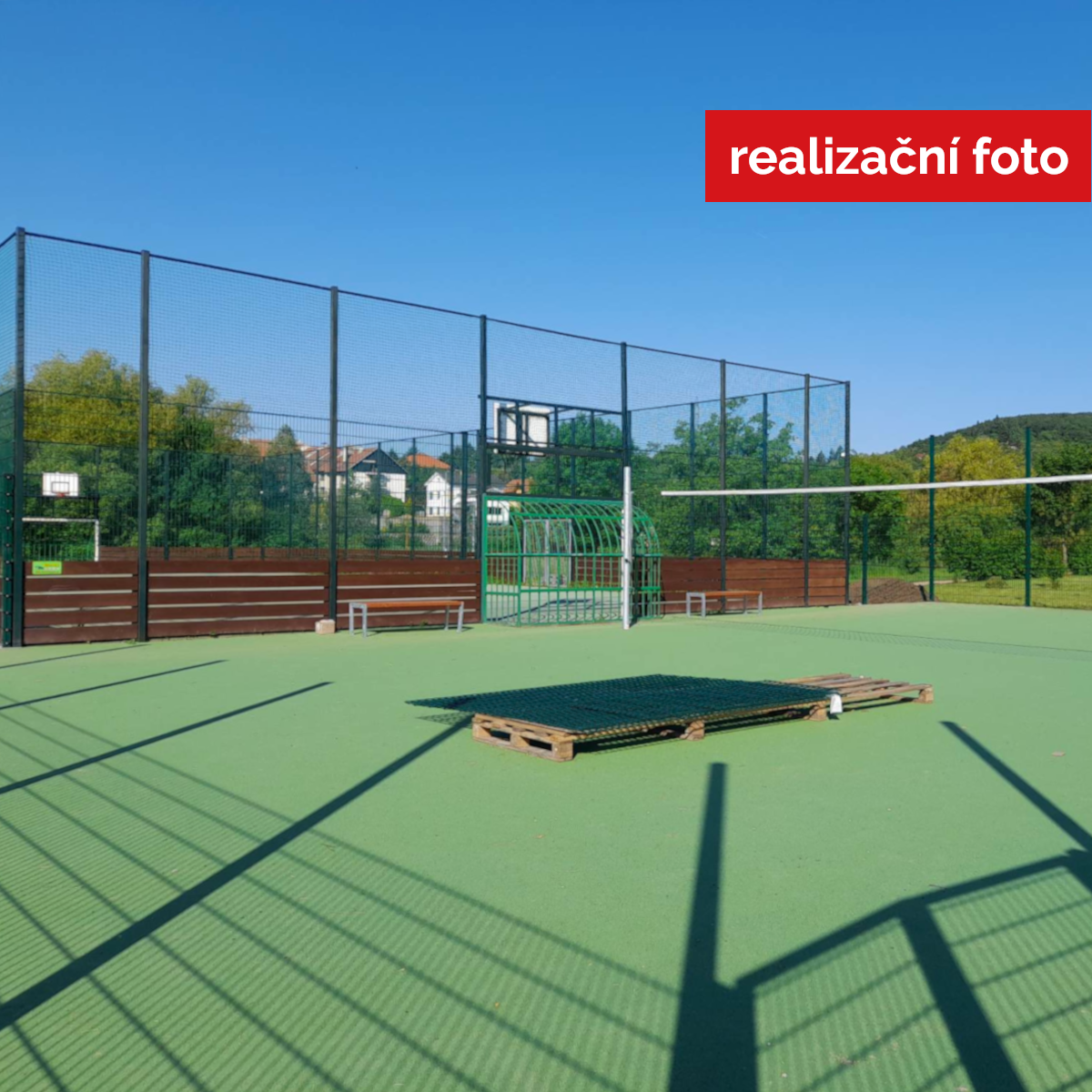

červen 2023 | Dne 13. 6. proběhlo slavnostní otevření projektu. |
Popis položky | Počet jednotek | Cena za jednotku | Cena celkem |
---|---|---|---|
Rekonstrukce a rozšíření hřišť | 1 | 3 000 000 Kč | 3 000 000 Kč |
Cena celkem | 3 000 000 Kč |
Popis položky | Počet jednotek | Cena za jednotku | Cena celkem |
---|---|---|---|
Realizace projektu | 1 | 3 600 000 Kč | 3 600 000 Kč |
Cena celkem | 3 600 000 Kč |
Subjekt | Odůvodnění | Závěr |
---|---|---|
Odbor územního plánování a rozvoje | Jedná se o úpravu stávajících hřišť v ploše zeleně, vodohospodářské a veřejné vybavenosti - školství a rozšíření hřiště do plochy parků. | Proveditelné |
Majetkový odbor | Navrhovaná lanová dráha mezi cestou a komunikací leží téměř na hranici s pozemkem p..č. 911/17, který není města. Nutno dodržet vlastnickou hranici a vybudovat s důrazem na dočasné využití; pozemek v této ploše je dle platného i dle návrhu nového Územního plánu určen pro stavby veřeného vybavení. | Proveditelné |
Odbor investiční | Proveditelné s podmínkou, že návrh, co do rozsahu, bude respektovat daný finanční limit. | Proveditelné |
Odbor vodního a lesního hospodářství a zemědělství | Proveditelné | |
MČ Brno-Medlánky | Městská část souhlasí s realizací projektu a s uhrazením finančních prostředků na správu a udržitelnost projektu. | Proveditelné |
