Datum | Popis |
---|---|
únor 2019 | Schválení rozpočtového opatření a realizátora projektu: Kancelář participace. |
duben 2019 | MČ Brno-Tuřany dodala Kanceláři participace žádost o realizaci včetně harmonogramu. |
červen 2019 | Zastupitelstvo města Brna rozhodlo o změně realizátora z Kanceláře participace na MČ Brno-Tuřany. |
červenec 2019 | Probíhá stavební řízení. |
srpen 2019 | Došlo k odvolání účastníka stavebního řízení. Odvoláním se nyní zabývá Odbor územního a stavebního řízení. |
říjen 2019 | Probíhá odvolací řízení. |
listopad 2019 | V rámci probíhajícího odvolacího řízení se čeká na vyjádření hygienika ohledně hluku. |
leden 2020 | Odvolací orgán (OUSŘ) vrátil dokumentaci k místnímu stavebnímu úřadu k úpravám a novému projednání. |
březen 2020 | V současné době musí realizátor projektu MČ Brno-Tuřany přepracovat žádost o vydání stavebního povolení a opět podat žádost na příslušný stavební úřad. |
duben 2020 | Na požadavek odvolacího orgánu (OUSŘ) bude nutné spojit v žádosti o vydání stavebního povolení oba vítězné projekty z roku 2018. |
říjen 2020 | Vlastníci sousedních parcel se obávají nadměrného hluku, z toho důvodu došlo ke zpracování projektové dokumentace ze strany MČ Brno-Tuřany na vybudování protihlukové zdi. |
duben 2021 | Došlo k úpravě projektu o protihlukovou stěnu a k podání žádostí o vyjádření dotčených orgánů, jejichž kladná stanoviska jsou nutná k získání stavebního povolení. |
červenec 2021 | Probíhá vodoprávní řízení. |
listopad 2021 | Stavební úřad vydal stavební povolení. |
prosinec 2021 | Připravuje se zadávací dokumentace pro výběrové řízení na zhotovitele. |
leden 2022 | Probíhá výběr zpracovatele projektové dokumentace. |
březen 2022 | V současnosti probíhá odvolací řízení a shromažďování podkladů pro vydání rozhodnutí. Vzhledem k tomu, že námitky míří do závazného stanoviska MMB OÚPR, bylo stanovisko postoupeno nadřízenému správnímu orgánu, kterým je Odbor územního plánování a stavebního řádu Krajského úřadu Jihomoravského kraje. Po vypořádání námitek bude vydáno rozhodnutí v odvolacím řízení. |
červen 2022 | Bylo napadeno potvrzující závazné stanovisko Odboru územního plánování a stavebního řádu Krajského úřadu Jihomoravského kraje. Vzhledem k této skutečnosti, s ohledem na stávající judikaturu správních soudů se Odbor územního plánování a stavebního řádu Krajského úřadu Jihomoravského kraje obrátil s žádostí o odborné stanovisko k podaným nesouhlasným námitkám odvolatelky. Po jeho obdržení bude vydáno rozhodnutí. |
srpen 2022 | Bylo vydáno rozhodnutí, kterým se potvrdilo původní stanovisko stavebního úřadu. |
říjen 2022 | Účastník stavebního řízení podal žalobu ke Krajskému soudu v Brně. Součástí žaloby je i návrh na přiznání odkladného účinku žaloby. Realizátor projektu čeká na rozhodnutí soudu. |
prosinec 2022 | Krajský soud v Brně neuznal odkladný účinek. |
leden 2023 | Probíhá příprava podkladů pro výběr zpracovatele projektové dokumentace. |
únor 2023 | Probíhá výběr zpracovatele projektové dokumentace. |
březen 2023 | Zastupitelstvo města Brna schválilo navýšení realizace projektu o 300 000,- Kč. |
duben 2023 | Probíhá výběrové řízení na protihlukové stěny. |
květen 2023 | Probíhá projektování hřiště. |
červen 2023 | Neustále probíhá projektování hřiště. |
červenec 2023 | Probíhá realizace projektu. |
srpen 2023 | Zhotovitel zdárně pokračuje v realizaci díla dle smlouvy. |
září 2023 | Zhotovitel zdárně pokračuje v realizaci díla dle smlouvy. Probíhá výstavba pumptracku a multifunkčního hřiště. |
říjen 2023 | Zhotovitel pokračuje v realizaci díla dle smlouvy. |
listopad 2023 | Zhotovitel pokračuje v realizaci díla dle smlouvy. |
prosinec 2023 | Probíhá doplnění projektové dokumentace. |
leden 2024 | Probíhá doplnění projektové dokumentace. |
únor 2024 | Probíhá doplnění projektové dokumentace a vyhotovuje se zadání pro výběrové řízení. |
březen 2024 | Byl vybrán administrátor veřejné zakázky. |
duben 2024 | Administrace veřejné zakázky. |
květen 2024 | Veřejná zakázka se připravila ke zveřejnění. |
červen 2024 | Byly podány nabídky a probíhá jejich vyhodnocení. |
červenec 2024 | Výběrové řízení bylo ukončeno, proběhlo zveřejnění výběru dodavatele a čeká se na uplynutí lhůty pro odvolání. |
srpen 2024 | Po uplynutí lhůty pro odvolání byla podepsána Smlouva o dílo a předáno staveniště. |
září 2024 | Bylo předáno staveniště a započaly přípravné práce. |
říjen 2024 | Probíhají terénní úpravy na ploše pro multifunkční hřiště a příprava parkovacích míst. |
listopad 2024 | Probíhají stavební práce dle sjednané Smlouvy o dílo. |
prosinec 2024 | Probíhají stavební práce dle sjednané Smlouvy o dílo – drenáže a terénní úpravy, příprava na zazimování stavby. |
leden 2025 | Probíhá technologická pauza kvůli klimatickým podmínkám. |
únor 2025 | Vzhledem k venkovním teplotám probíhá technologická pauza. |
březen 2025 | Byly obnoveny stavební práce po technologické pauze. Příprava podkladů pro herní prvky. |

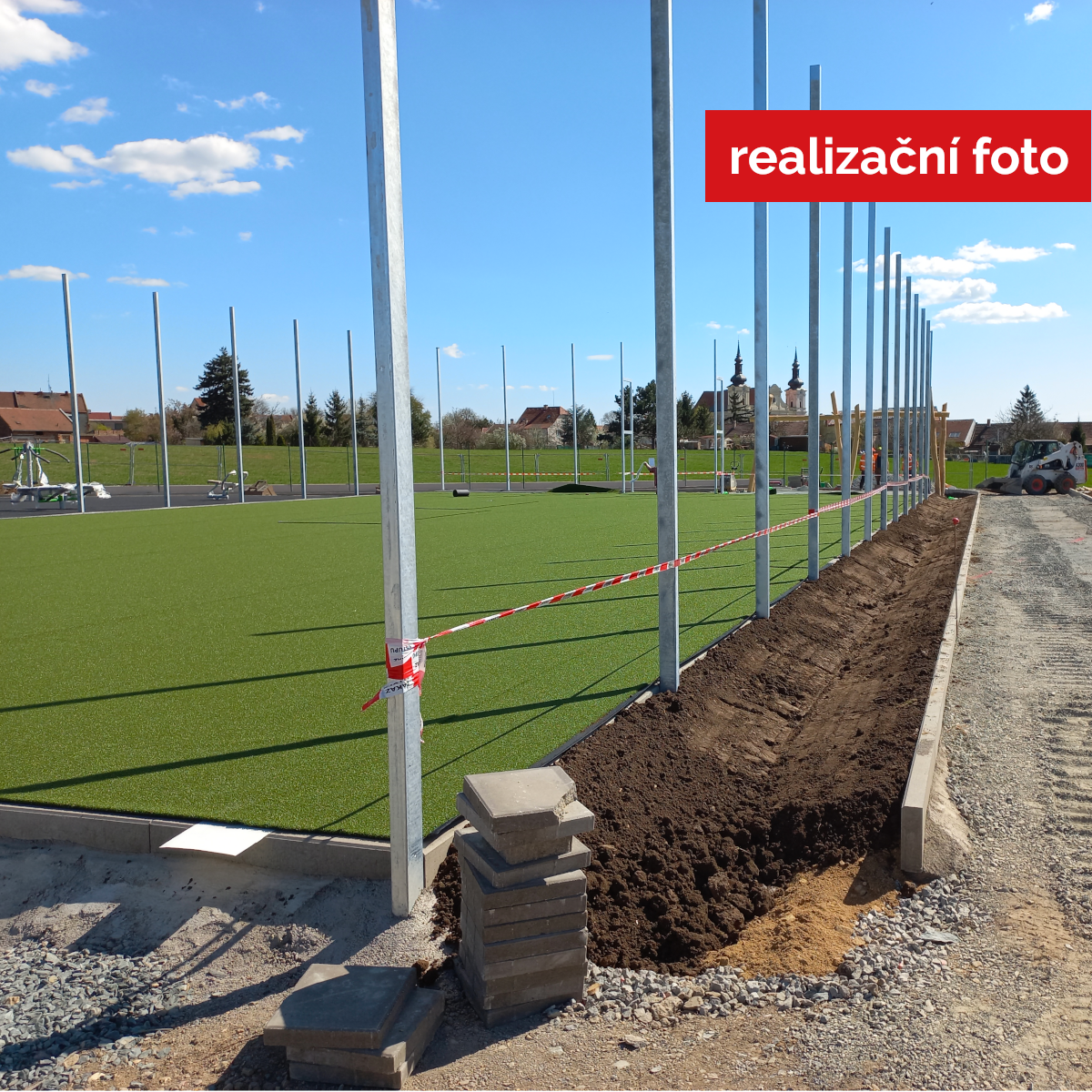

duben 2025 | Probíhají stavební práce na multifunkčním hřišti (pokládka povrchů, stavba oplocení včetně úpravy okolí). |
květen 2025 | Probíhají stavební práce na herních prvcích a površích. |

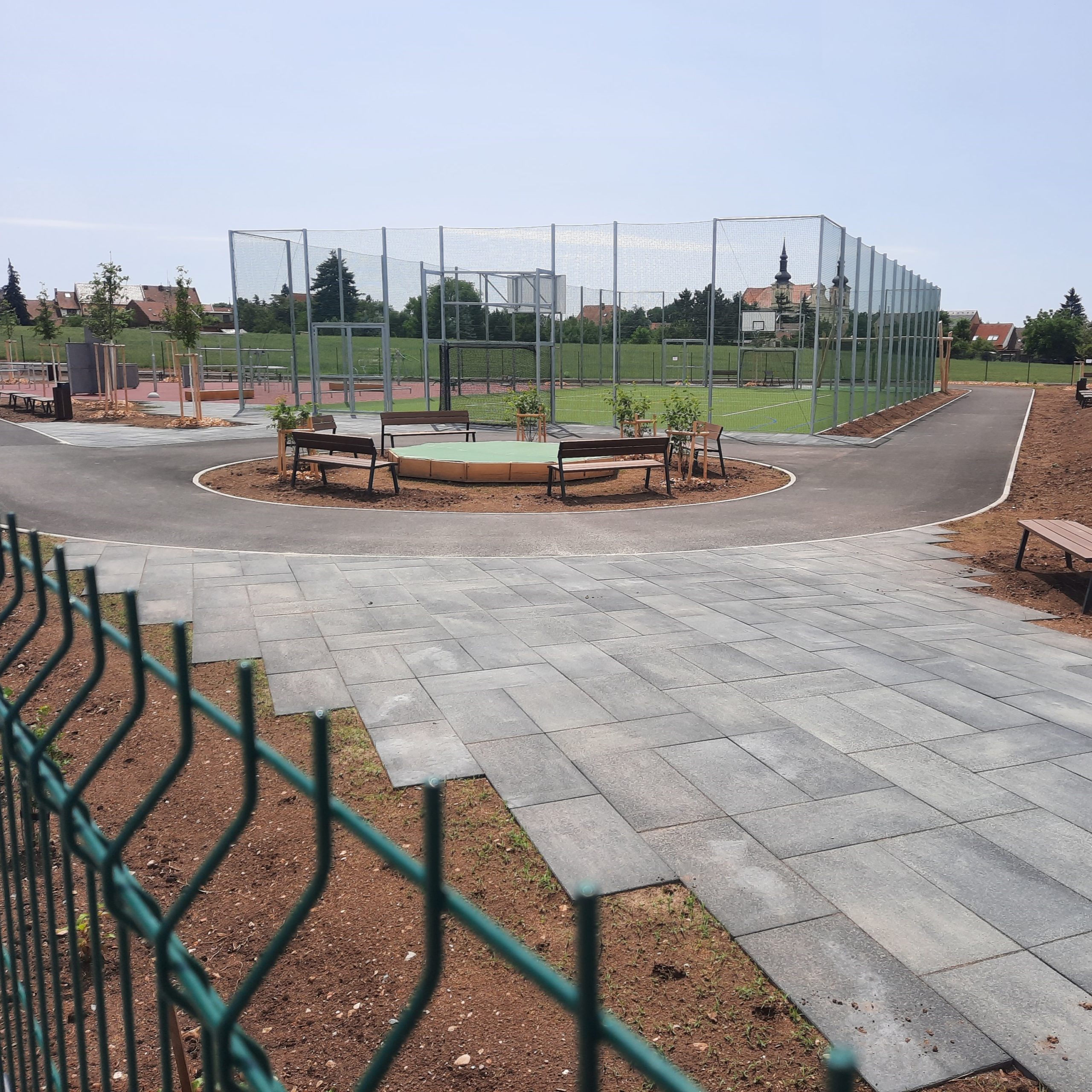

červen 2025 | Stavební práce byly dokončeny, čekáme na vydání kolaudačního rozhodnutí. |
červenec 2025 | Stavební úřad vydal kolaudační rozhodnutí. |
srpen 2025 | Probíhá příprava komunitní akce v rámci otevření hřiště. |
září 2025 | Dne 2. 10. od 16:00 hod. proběhne Sportovní odpoledne v Tuřanech s exhibicí jezdců na pumptracku, parkouristů i dalším programem pro děti. |
Popis položky | Počet jednotek | Cena za jednotku | Cena celkem |
---|---|---|---|
Hrací plocha vč. podkladu | 1 | 1 700 000 Kč | 1 700 000 Kč |
Oplocení | 1 | 980 000 Kč | 980 000 Kč |
Cena celkem | 2 680 000 Kč |
Popis položky | Počet jednotek | Cena za jednotku | Cena celkem |
---|---|---|---|
Projektová dokumentace | 1 | 290 000 Kč | 290 000 Kč |
Cena celkem | 290 000 Kč |
Popis položky | Počet jednotek | Cena za jednotku | Cena celkem |
---|---|---|---|
Úklid, údržba, revize | 3 | 10 000 Kč | 30 000 Kč |
Cena celkem | 30 000 Kč |
Popis položky | Počet jednotek | Cena za jednotku | Cena celkem |
---|---|---|---|
Realizace projektu | 1 | 3 300 000 Kč | 3 300 000 Kč |
Cena celkem | 3 300 000 Kč |
Subjekt | Odůvodnění | Závěr |
---|---|---|
Odbor strategického rozvoje a spolupráce | Ve Strategii pro Brno (2007) je projekt v souladu s prioritou KVALITA ŽIVOTA, s opatřením 3.1.2 Podpora volnočasových aktivit, rekreace a sportu. V nově připravované strategii #brno2050 je projekt v souladu s hodnotou SPORTOVNÍ MĚSTO. | Proveditelné |
Odbor územního plánování a rozvoje | Plocha rekreační zeleně v územním plánu umístění hřišť a sportovišť umožňuje. | Proveditelné |
Majetkový odbor | majetek města svěřený městské části, zemědělsky uzívaný, výpověď z nájmu se řídí agrotechnickým termínem, nutné posoudit vynětí ze Zemědělského půdního fondu | Proveditelné |
Odbor investiční | Provozní náklady určí provozovatel = MČ. Nutný územní souhlas = příprava cca ½ roku, realizace 3-4 měsíce. | Proveditelné |
Odbor vodního a lesního hospodářství a zemědělství | Dotčený pozemek p.č. 3830 – orná půda k.ú. Tuřany je v souladu s Územním plánem města Brna. Před územním rozhodnutím je nutné požádat o souhlas k odnětí. Povinnost skrývky ornice a platba odvodů – jejich výše je 60,54 Kč/m2 a 23,73 Kč/m2 (dle umístění stavby na pozemku – dvě BPEJ). | Proveditelné |
MČ Brno-Tuřany | Proveditelné |
