Eva Matoušková
3 000 000 Kč (navržený)
3 600 000 Kč (realizační)
Jiné

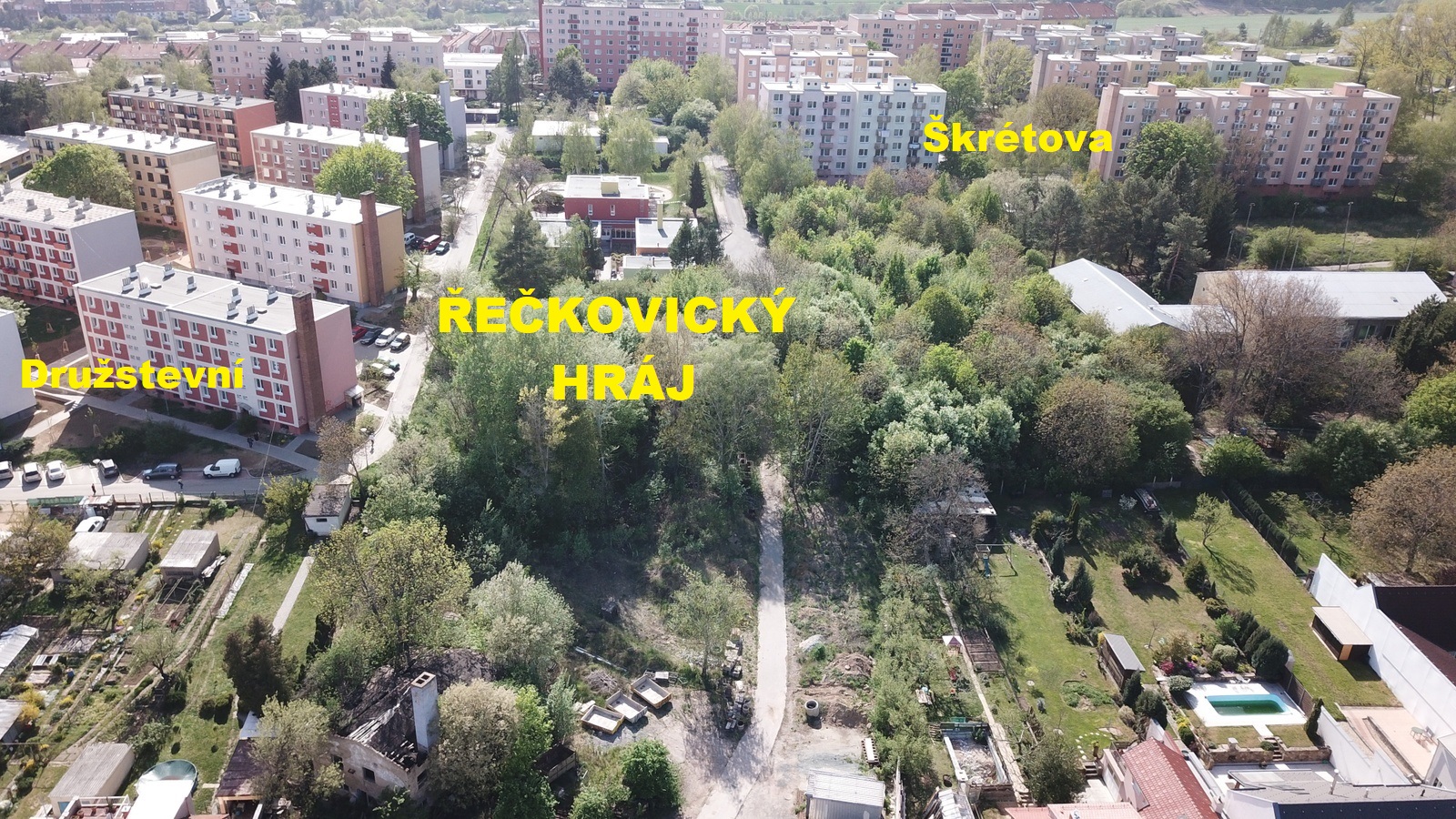

Brno-Řečkovice a Mokrá Hora
2020
716
Kancelář participace
Eva Matoušková
3 000 000 Kč (navržený)
3 600 000 Kč (realizační)
Jiné
Brno-Řečkovice a Mokrá Hora
2020
716
Kancelář participace
| Datum | Popis |
|---|---|
| leden 2021 | Schválení rozpočtového opatření a realizátora projektu: Kancelář participace (Zastupitelstvo města Brna dne 19.ledna). |
| leden 2021 | Jednání s navrhovatelkou, zástupci městské části a Kanceláří participace ohledně upřesnění rozsahu a postupu prací. |
| únor 2021 | Připravují se podklady pro výběr dendrologa, který posoudí stav stromů. |
| duben 2021 | Byla provedena základní probírka stromů a keřů tak, aby bylo možno provést vyčištění pozemku od navezených odpadů. Termín pro podání nabídek na úklid je do 19.4.2021 |
| červen 2021 | Byla vybrána firma, která provede vyčištění pozemku. |
| červenec 2021 | Proběhla schůzka na pozemku s čistící firmou a byl dohodnut začátek vyklízení na konec července. |
| srpen 2021 | Probíhá čištění pozemku od náletových dřevin, stavební sutě, starých pneumatik a různého dalšího odpadu. |
| září 2021 | Bylo dokončeno vyčištění pozemku. |
| říjen 2021 | Probíhá ošetření stromů na pozemku. |
| listopad 2021 | Probíhá úklid po ošetření stromů a kontrola stavu stromů dendrologem. |
| prosinec 2021 | Probíhá jednání o případném doplnění projektu o pítko na pitnou vodu. |
| leden 2022 | Probíhá příprava podkladů pro zadávací řízení na zhotovitele projektové dokumentace. |
| únor 2022 | Do konce měsíce bude vypsáno výběrové řízení na zhotovitele projektové dokumentace. |
| březen 2022 | Zadávací řízení na zhotovitele bylo zveřejněno. |
| duben 2022 | Do zadávacího řízení na zhotovitele nebyla podána žádná nabídka. Zadávací řízení se bude opakovat. |
| květen 2022 | Bylo zveřejněno nové zadávací řízení na zhotovitele. |
| červen 2022 | Realizátor projektu Odbor participace Magistrátu města Brna čeká na nabídky případných zhotovitelů projektové dokumentace. |
| červenec 2022 | Realizátor projektu Odbor participace Magistrátu města Brna provádí výběr zhotovitele z podaných nabídek. |
| srpen 2022 | Proběhl výběr zhotovitele. |
| září 2022 | Realizátor projektu Odbor participace Magistrátu města Brna svolal první výrobní výbor za účelem upřesnění koncepce zadání projektové dokumentace. |
| říjen 2022 | Probíhají práce na konceptu projektové dokumentace. |
| listopad 2022 | Proběhlo setkání nad konceptem projektové dokumentace za účelem zapracování připomínek všech zúčastněných stran. |
| prosinec 2022 | Probíhá zapracování připomínek do konceptu projektové dokumentace. |
| leden 2023 | Probíhá zpracování projektové dokumentace a její předložení na dotčené orgány státní správy. |
| únor 2023 | Proběhlo předání staveniště zhotoviteli díla. |
| březen 2023 | Dne 9. 3. proběhlo slavnostní poklepání základního kamene. |
| duben 2023 | Zhotovitel díla provádí nutné arboristické práce. |
| květen 2023 | Práce na realizaci projektu zdárně finišují. |
| červen 2023 | Dne 19. 6. proběhlo slavnostní otevření projektu. |
| Popis položky | Počet jednotek | Cena za jednotku | Cena celkem |
|---|---|---|---|
| celkové náklady a realizace projektu včetně úklidu a dendrologického posouzení. | 1 | 2 700 000 Kč | 2 700 000 Kč |
| Cena celkem | 2 700 000 Kč |
| Popis položky | Počet jednotek | Cena za jednotku | Cena celkem |
|---|---|---|---|
| péče, údržba a drobné opravy | 3 | 100 000 Kč | 300 000 Kč |
| Cena celkem | 300 000 Kč |
| Popis položky | Počet jednotek | Cena za jednotku | Cena celkem |
|---|---|---|---|
| Realizace projektu | 1 | 3 600 000 Kč | 3 600 000 Kč |
| Cena celkem | 3 600 000 Kč |
| Subjekt | Odůvodnění | Závěr |
|---|---|---|
| Odbor územního plánování a rozvoje | Podle územního plánu je parcela p.č.49, v k.ú. Řečkovice součástí stavební návrhové plochy smíšené obchodu a služeb. Současné využití území je tedy dočasné. Objekty zeleně a dětských hřišť jsou obecně přípustnou součástí všech funkčních ploch, ale pro toto území bylo již vydáno závazné stanovisko pro záměr "Bytové domy Tereza Nováková – I. etapa". Projekt je tedy proveditelný pouze za podmínky vzájemné koordinace a nenarušení záměru výstavby. | Proveditelné |
| Majetkový odbor | Proveditelné | |
| Bytový odbor | V rámci realizace je nutné odsouhlasení konkrétního řešení projektu ze strany Bytového odboru Magistrátu města Brna z hlediska přizpůsobení 1. a 2. etapě projektu bytové výstavby statutárního města Brna a ze strany městské části Brno-Řečkovice. | Proveditelné |
| Odbor investiční | Proveditelný s podmínkou, že návrh, co do rozsahu, bude respektovat daný finanční limit. | Proveditelné |
| MČ Brno-Řečkovice a Mokrá Hora | Městská část souhlasí s realizací projektu za podmínky, že v případě realizace bude nutné odsouhlasení konkrétního řešení projektu ze strany Bytového odboru Magistrátu města Brna z hlediska přizpůsobení 1. a 2. etapě projektu bytové výstavby statutárního města Brna a také z úrovně městské části Brno - Řečkovice a Mokrá Hora. | Proveditelné |
