Úprava cesty pro rodiny s dětmi (PD)
v realizaci
Jan Janko
1 800 000 Kč (navržený)
Jiné
Brno - Královo Pole
2021
2343 kladných hlasů
Odbor participace MMB

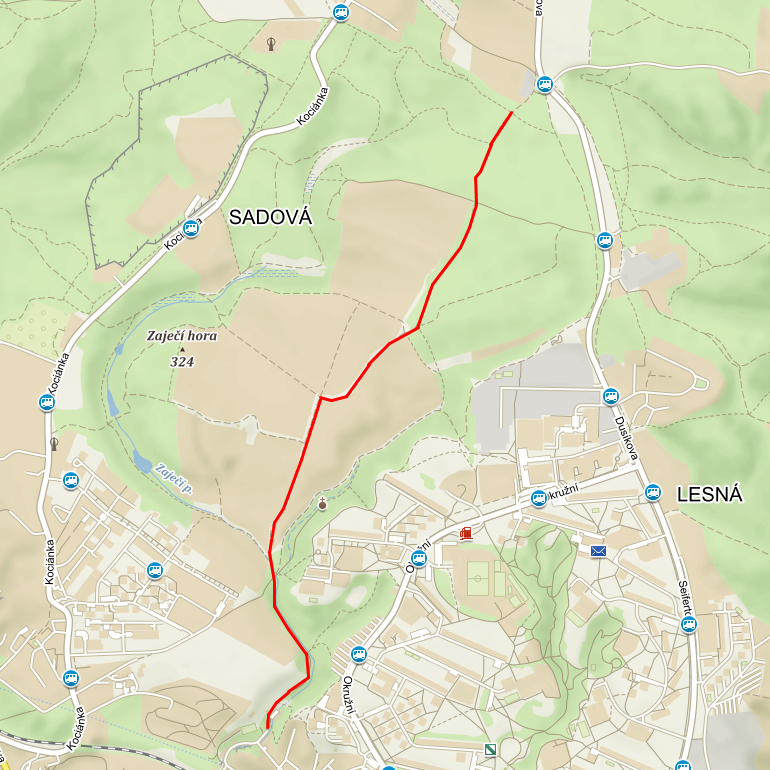

Cílem projektu je vytvořit projektovou dokumentaci na zpevněnou voděpropustnou cestu spojující Soběšice, Lesnou a Sadovou. Tato cesta je využívaná cyklisty, běžci a rodinami.

Trasa dlouhá cca 2,3 km se napojuje na další turistické cesty a cyklostezky v Soběšicích (Pánská lícha, rozhledna Ostrá Horka...). Začíná na ulici Trtílkova a vede přírodou přes zahrádkářskou oblast. Zpevněním cesty by vznikla trasa, která bude schůdná i za horšího počasí, bezpečná pro cyklisty, rodiče s dětmi a kočárky a zároveň jednou z možnosti, kam se vydat na výlet. Nová cesta by umožnila lepší a bezpečnější příjezd k zahradám. Současná cesta je plná děr a výmolů.

VEŘEJNÝ PŘÍNOS PROJEKTU: - Díky tomuto projektu se vytvoří projektová dokumentace na novou vyletní stezku

Deník projektu

Datum Popis
leden 2022 Schválení rozpočtového opatření a realizátora projektu: Magistrát města Brna - Odbor participace (Zastupitelstvo města Brna dne 25. ledna 2022).
únor 2022 Probíhají jednání s navrhovatelem projektu za účelem vyjasnění detailů realizace projektu.
březen 2022 Probíhá zpracování zadávací dokumentace pro veřejnou zakázku.
duben 2022 Na základě zadávací dokumentace probíhá výběr zhotovitele.
květen 2022 Probíhá zadávací řízení pro veřejnou zakázku.
červen 2022 Do zadávacího řízení pro veřejnou zakázku nebyla podána žádná nabídka. Zadávací řízení bylo znovu zveřejněno.
červenec 2022 Do zadávacího řízení pro veřejnou zakázku nebyla opětovně podána žádná nabídka. Ve spolupráci s navrhovatelem probíhá úprava podkladů řízení pro veřejnou zakázku.
srpen 2022 Probíhá úprava zadávací dokumentace pro veřejnou zakázku.
září 2022 Probíhá zadávací řízení pro veřejnou zakázku.
říjen 2022 Probíhá výběr zhotovitele projektové dokumentace.
listopad 2022 Pokračuje výběr zhotovitele projektové dokumentace.
prosinec 2022 Výběr zhotovitele je předkládán ke schválení do orgánů města Brna.
leden 2023 Smlouva o dílo je předložena k podpisu smluvním stranám.
únor 2023 Probíhá jednání za účelem upřesnění konceptu projektové dokumentace.
únor 2023 1. března proběhne první výrobní výbor se zástupci MČ Brno-sever, Lesy města Brna, PARO MMB a zpracovatelem projektové dokumentace.
březen 2023 Probíhá zpracování koncepce projektu na základě připomínek z výrobního výboru.
duben 2023 Neustále probíhá příprava konceptu projektu. Ke konci měsíce bude zaslán k připomínkovému řízení.
květen 2023 Zhotovitel předloží koncept.
červen 2023 Proběhl druhý výrobní výbor, kde byl projednán zhotovitelem předložený koncept.
červenec 2023 Zhotovitel započal s projektováním.
srpen 2023 Zhotovitel pokračuje s projektováním.
září 2023 Zhotovitel neustále pokračuje s projektováním.
říjen 2023 Projekční práce pokračují.
listopad 2023 Projekční práce pokračují.
prosinec 2023 Projekční práce pokračují.
leden 2024 Projekční práce pokračují.
únor 2024 Dokončování projekčních prací.
březen 2024 Dokončování projekčních prací.
duben 2024 Projektová dokumentace byla zaslána na vyjádření dotečených orgánů.
květen 2024 Čeká se na vyjádření dotčených orgánů a řeší se vynětí ze zemědělského půdního fondu.
červen 2024 Projektové práce pokračují, čeká se na vyjádření dotčených orgánů a vydání stavebního povolení.
červenec 2024 Čeká se na vyjádření dotčených orgánů.
srpen 2024 Čeká se na vyjádření dotčených orgánů.
září 2024 Čeká se na vyjádření dotečených orgánů.

Rozpočet projektu - návrh

Posouzení proveditelnosti
