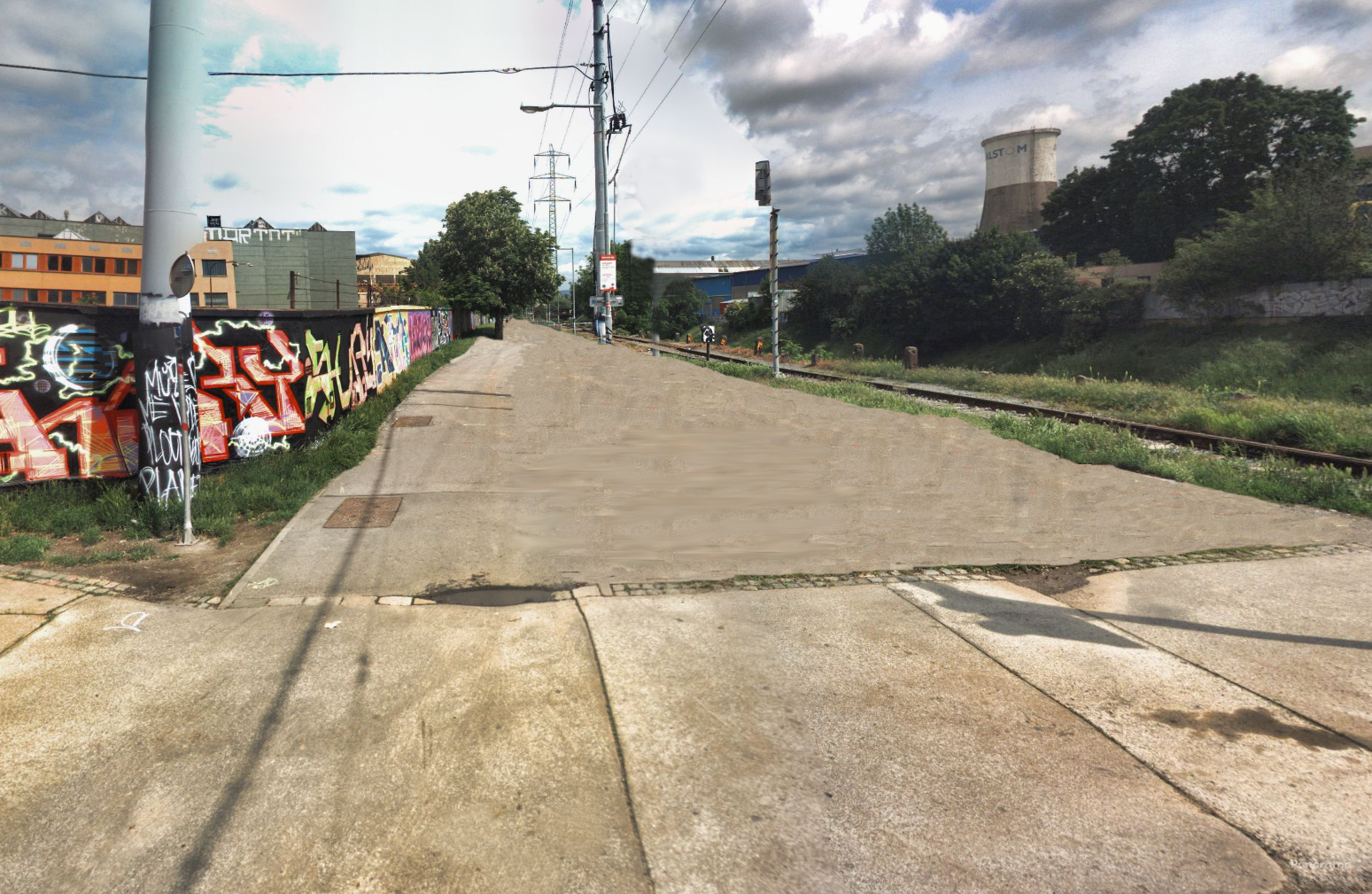

Část již byla před lety vyasfaltována, ale část zůstává na velmi nekvalitním asfaltu/hlíně, kde město jen zvládá pískem se štěrkem zasypávat díry. Navíc se tam přejíždějí železniční koleje, které vedou do nějaké firmy. Povrch stezky poblíž přejezdu kolejí není uzpůsoben přejíždění kolejí na kole. A právě u kolejí končí nový asfalt (ve směru od ulice Křenové).
VEŘEJNÝ PŘÍNOS PROJEKTU: Bezpečnost. Mohli by tudy jezdit i cyklisté na silničních kolech - takže i v tomto případě by se zvýšila bezpečnost. Už by se úsek nemusel objíždět po okolních silnicích.
Datum | Popis |
---|---|
leden 2022 | Schválení rozpočtového opatření a realizátora projektu: Magistrát města Brna - Odbor dopravy (Zastupitelstvo města Brna dne 25. ledna 2022). |
únor 2022 | Je naplánovaná schůzka se zástupci realizátora projektu z Odboru dopravy Magistrátu města Brna za účelem vyjasnění detailů realizace projektu. |
březen 2022 | Proběhla schůzka za účelem zařazení projektu do rozpočtu v rámci složky Rekonstrukce komunikací. Probíhá koordinace projektu se zhotovitelem Technické studie Křížení cyklostezky Křenová. |
duben 2022 | Navrhovatel bude pozván na závěrečný výrobní výbor se společností, která zpracovává vyhledávací studii v této lokalitě. |
květen 2022 | Po dohodě s Brněnskými komunikacemi a.s. bude během měsíce května 2022 zaslán pokyn pro zpracování projektové dokumentace. Dále byl dne 11.5. 2022 dohodnut rozsah a technické provedení rekonstrukce úseku cyklostezky u Křenky. |
červen 2022 | Pověření zajištění akce Rekonstrukce cyklotrasy „Na Křence“ bylo předáno Brněnským komunikacím. Předmětem zmíněného pověření je zajištění dokumentace pro zhotovení stavby a její realizace. Předpokládaný termín realizace byl stanoven na rok 2022. V rámci rekonstrukce by měl být zřízen živičný povrch cyklostezky a dále vybavení přejezdů železničních vleček systémem přejezdů, které znemožňují zaklínění kola do kolejí. |
červenec 2022 | Probíhá příprava výběrového řízení na zhotovitele projektové dokumentace. |
srpen 2022 | Stále probíhá příprava výběrového řízení na zhotovitele projektové dokumentace. |
září 2022 | Probíhá zpracování projektové dokumentace. |
říjen 2022 | Neustále probíhá zpracování projektové dokumentace. |
listopad 2022 | Realizátor akce Brněnské komunikace a.s. musí projednat úpravy s Drážním úřadem. |
prosinec 2022 | Realizátor provedl částečné úpravy cesty. |
leden 2023 | Probíhá realizace. Realizuje provozní úsek Brněnské komunikace a.s. Projednáno s majitelem vleček firmou Šmeral Brno a.s. a Drážním Úřadem. Křížení vleček bude zpevněno živičným povrchem vně i uvnitř kolejiště. |
duben 2023 | Řeší se úsek křížení železničních vleček. |
červen 2023 | Probíhá úprava stezky pod železničním mostem v užším profilu. Parkovací plocha bude upravena a zhutněna recyklátem. |
červenec 2023 | Práce na projektu úspěšně finišují. Ze strany Brněnských komunikací a.s. bylo přislíbeno vyřešení křížení kolejí do konce prázdnin. |
srpen 2023 | Realizátor řeší poslední nedodělky. |
září 2023 | Plánuje se slavnostní otevření projektu. |
říjen 2023 | Slavnostní otevření projektu se uskutečnilo 30.10. 2023. |
Popis položky | Počet jednotek | Cena za jednotku | Cena celkem | |
---|---|---|---|---|
Realizace projektu | 1 | 2 450 000 | 2 450 000 | |
Cena celkem: | 2 450 000 Kč |
