Hřiště pro Parkour a fitness v Tuřanech
v realizaci
Antonín Tůma
3 300 000 Kč (navržený)
Sport
Brno - Tuřany
2018
1787 hlasů
MČ Brno-Tuřany

Parkour je fyzická aktivita, které lze jen těžko přiřadit kategorii. Není to extrémní sport, ale spíše umění nebo disciplína. Podle Davida Bella je fyzická část parkouru založená na překonávání všech překážek.
Zdroj: Wikipedie

Hřiště na Parkour a fitness navrhuji jako doplněk k možným aktivitám dětí, mládeře i dospělých. Pohyb v dnešní době je důležitou, ale opomíjenou součástí našeho uspěchaného života. Místo pro bezpečné sportovní a relaxační vyžití, to je i parkour a venkovní fitness.
A co Vám parkour dá navíc?
Při střetu s útočníkem může člověk mluvit, bojovat, nebo utíkat. Bojová umění připravují na útok, parkour je formou tréninku pro útěk. Kvůli této složitosti určení a zařazení se často poznamenává, že parkour má svou vlastní kategorii – parkour je parkour.
Důležitou charakteristikou parkouru je efektivita (účinnost). Traceur se nesnaží pohybovat jen nejrychleji jak dokáže, ale také s co nejmenší spotřebou energie a nejpřímější možnou cestou. A protože neoficiálním parkourovým mottem je être et durer, (být a zůstat, být a vydržet), efektivita zahrnuje předcházení zraněním krátko i dlouhodobým.

Je známo, že parkour ovlivňuje i traceurův proces myšlení. Traceuři a traceurky zaznamenávají změnu v myšlení, které jim pomáhá v běžném životě, ať už jde o překážky fyzické či psychické. Základem je motto être et durer, případně être fort pour être utile, (česky být silným, abych byl užitečným podle Hébertovy Přirozené metody) a snaha umět se dostat z bodu A do bodu B rychle a plynule. Zároveň s tréninkem traceur/ka začíná přemýšlet o svých pohnutkách, důvodech k tréninku, parkourové filosofii atd.
Zdroj: Wikipedie

Hlasovací video

VEŘEJNÝ PŘÍNOS PROJEKTU: Mládež i dospělí se potřebují sportovně vyžít. Dopřejme si to na místě, které je tomu přizpůsobeno tak, aby to bylo pro nás bezpečné a zábavné,

Deník projektu

Datum Popis
únor 2019 Schválení rozpočtového opatření a realizátora projektu: Kancelář participace.
únor 2019 MČ Brno-Tuřany projevila zájem o realizaci projektu.
březen 2019 Probíhá jednání s MČ Brno-Tuřany ohledně podmínek realizace projektu a stanovení harmonogramu realizace.
duben 2019 MČ Brno-Tuřany dodala Kanceláři participace žádost o realizaci včetně harmonogramu.
červen 2019 Zastupitelstvo města Brna rozhodlo o změně realizátora z Kanceláře participace na MČ Brno-Tuřany.
srpen 2019 Došlo k odvolání účastníka stavebního řízení. Odvoláním se nyní zabývá Odbor územního a stavebního řízení.
říjen 2019 Probíhá odvolací řízení.
listopad 2019 V rámci probíhajícího odvolacího řízení se čeká na vyjádření hygienika ohledně hluku.
leden 2020 Odvolací orgán (OUSŘ) vrátil dokumentaci k místnímu stavebnímu úřadu k úpravám a novému projednání.
březen 2020 V současné době musí realizátor projektu MČ Brno-Tuřany přepracovat žádost o vydání stavebního povolení a opět podat žádost na příslušný stavební úřad.
duben 2020 Na požadavek odvolacího orgánu (OUSŘ) bude nutné spojit v žádosti o vydání stavebního povolení oba vítězné projekty z roku 2018.
říjen 2020 Vlastníci sousedních parcel se obávají nadměrného hluku, z toho důvodu došlo ke zpracování projektové dokumentace ze strany MČ Brno-Tuřany na vybudování protihlukové zdi.
duben 2021 Došlo k úpravě projektu o protihlukovou stěnu a k podání žádostí o vyjádření dotčených orgánů, jejichž kladná stanoviska jsou nutná k získání stavebního povolení.
červenec 2021 Probíhá vodoprávní řízení.
listopad 2021 Stavební úřad vydal stavební povolení.
prosinec 2021 Připravuje se zadávací dokumentace pro výběrové řízení na zhotovitele.
leden 2022 Probíhá zpracování projektové dokumentace.
březen 2022 V současnosti probíhá odvolací řízení a shromažďování podkladů pro vydání rozhodnutí. Vzhledem k tomu, že námitky míří do závazného stanoviska MMB OÚPR, bylo stanovisko postoupeno nadřízenému správnímu orgánu, kterým je Odbor územního plánování a stavebního řádu Krajského úřadu Jihomoravského kraje. Po vypořádání námitek bude vydáno rozhodnutí v odvolacím řízení.
červen 2022 Bylo napadeno potvrzující závazné stanovisko Odboru územního plánování a stavebního řádu Krajského úřadu Jihomoravského kraje. Vzhledem k této skutečnosti, s ohledem na stávající judikaturu správních soudů se Odbor územního plánování a stavebního řádu Krajského úřadu Jihomoravského kraje obrátil s žádostí o odborné stanovisko k podaným nesouhlasným námitkám odvolatelky. Po jeho obdržení bude vydáno rozhodnutí.
srpen 2022 Bylo vydáno rozhodnutí, kterým se potvrdilo původní stanovisko stavebního úřadu.
říjen 2022 Účastník stavebního řízení podal žalobu ke Krajskému soudu v Brně. Součástí žaloby je i návrh na přiznání odkladného účinku žaloby. Realizátor projektu čeká na rozhodnutí soudu.
prosinec 2022 Krajský soud v Brně neuznal odkladný účinek.
leden 2023 Probíhá příprava podkladů pro výběr zpracovatele projektové dokumentace.
únor 2023 Probíhá výběr zpracovatele projektové dokumentace.
březen 2023 Zastupitelstvo města Brna schválilo navýšení realizace projektu o 300 000,- Kč.
duben 2023 Probíhá výběrové řízení na protihlukové stěny.
květen 2023 Probíhá projektování hřiště.
červen 2023 Neustále probíhá projektování hřiště.
červenec 2023 Probíhá realizace projektu.
srpen 2023 Zhotovitel zdárně pokračuje v realizaci díla dle smlouvy.
září 2023 Zhotovitel zdárně pokračuje v realizaci díla dle smlouvy. Probíhá výstavba pumptracku a multifunkčního hřiště.
říjen 2023 Zhotovitel pokračuje v realizaci díla dle smlouvy.
listopad 2023 Projektová dokumentace byla předána.
prosinec 2023 Probíhá doplnění projektové dokumentace pro pumptrack.
leden 2024 Probíhá doplnění projektové dokumentace pro pumptrack.
únor 2024 Doplňuje se dokumentace pro pumptrack a vyhotovuje se zadání pro výběrové řízení.
březen 2024 Byl vybrán administrátor veřejné zakázky.
duben 2024 Administrace veřejné zakázky.
květen 2024 Veřejná zakázka se připravila ke zveřejnění.
červen 2024 Byly podány nabídky a probíhá jejich vyhodnocení.
červenec 2024 Výběrové řízení bylo ukončeno, proběhlo zveřejnění výběru dodavatele a čeká se na uplynutí lhůty pro odvolání.
srpen 2024 Po uplynutí lhůty pro odvolání byla podepsána Smlouva o dílo a předáno staveniště.
září 2024 Bylo předáno staveniště a započaly přípravné práce.

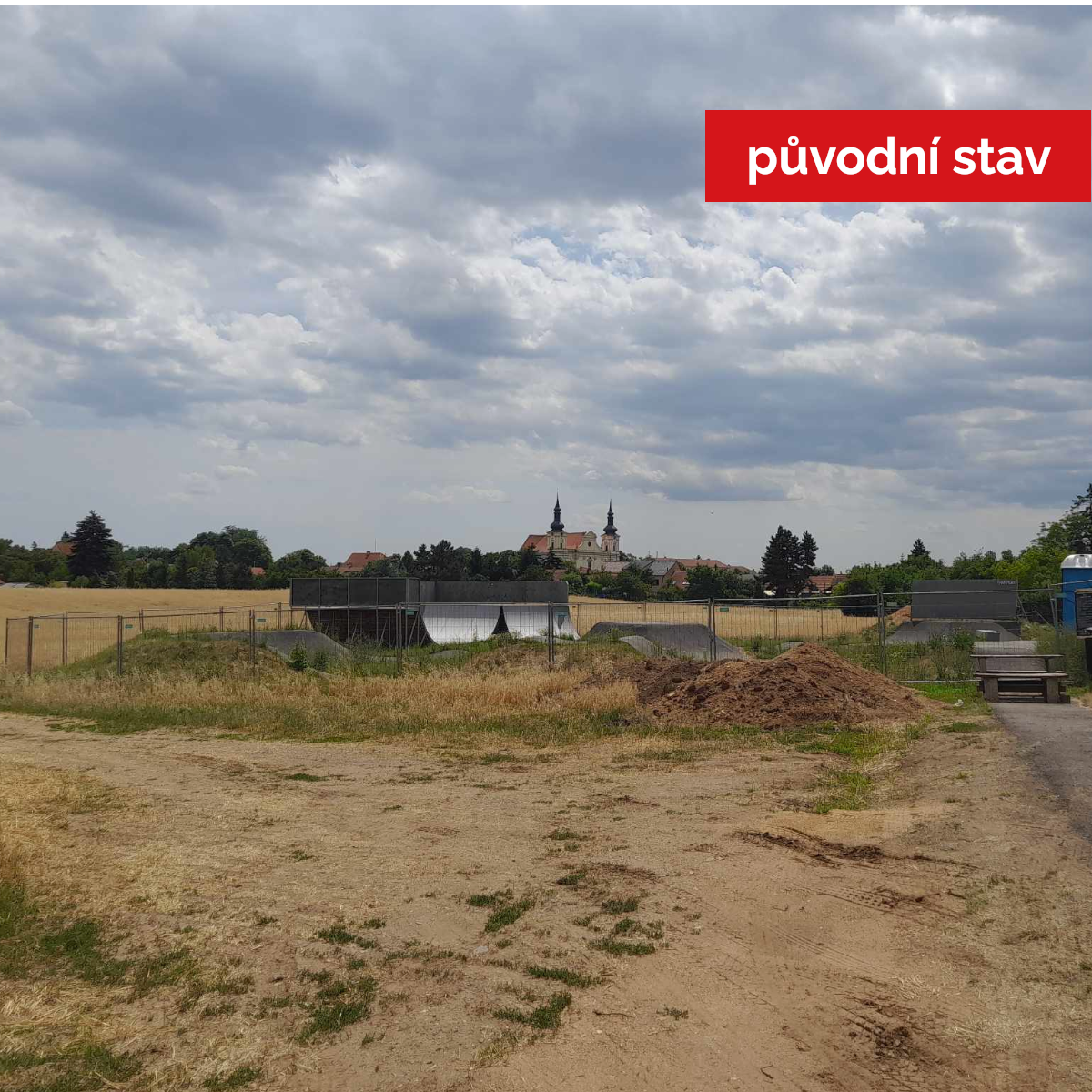

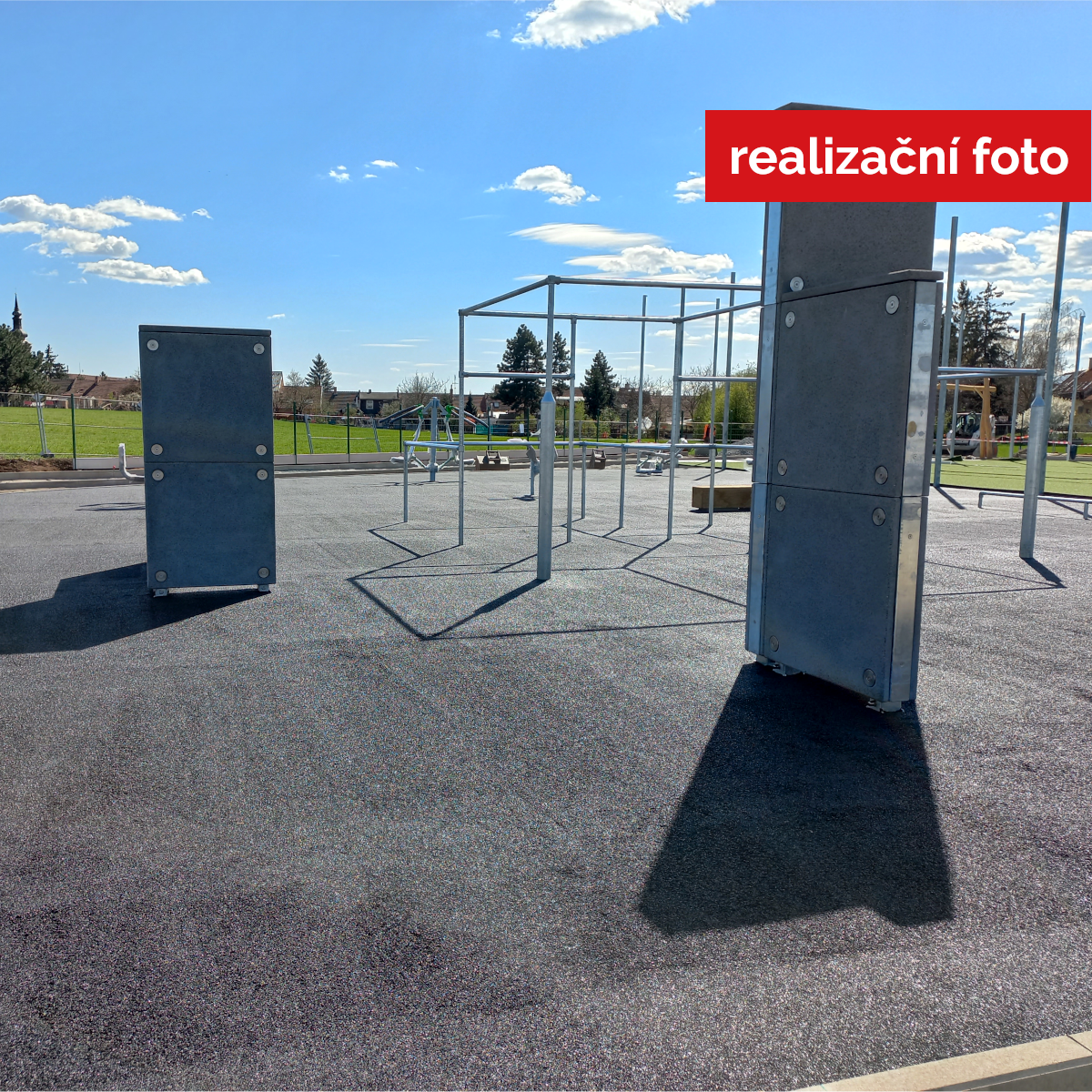

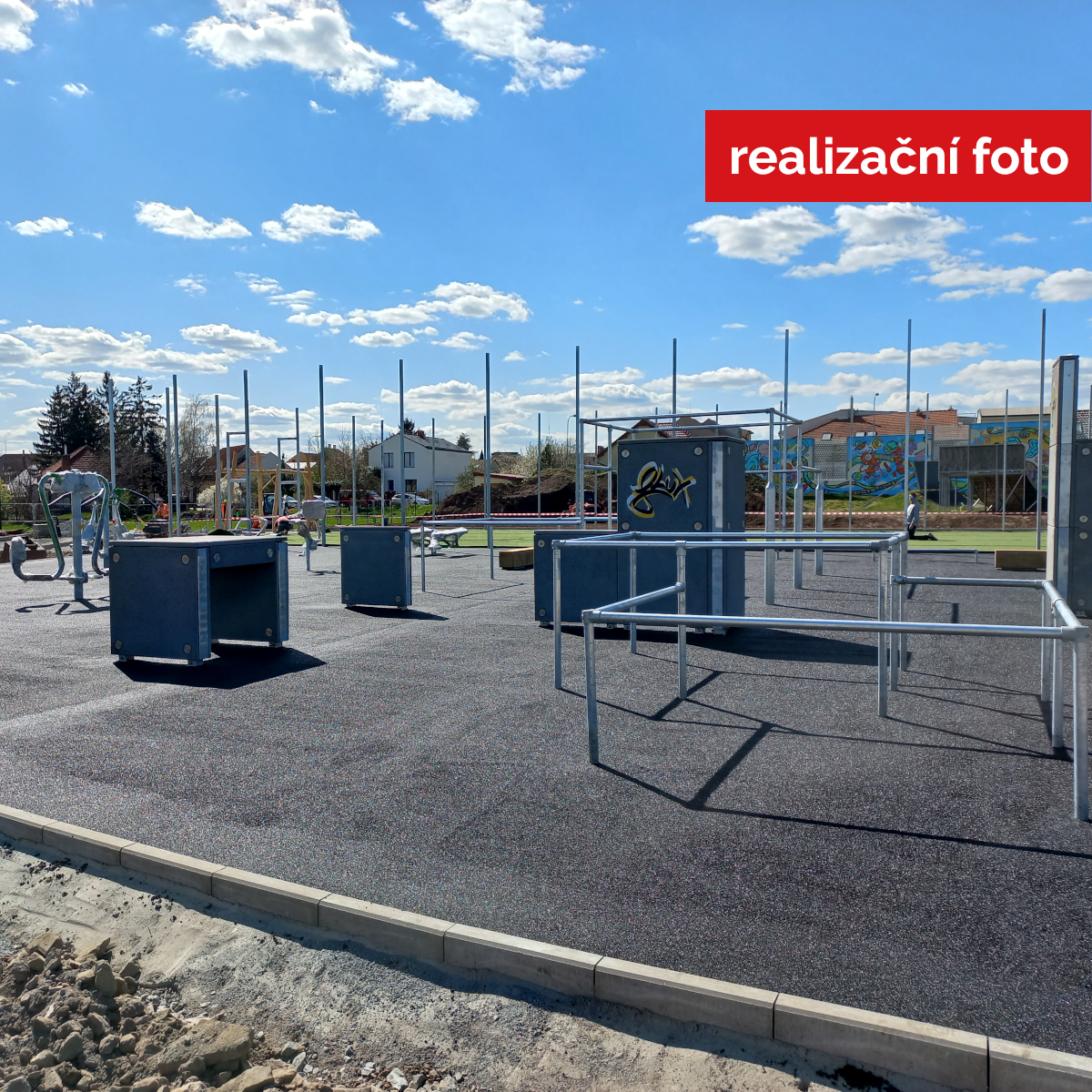

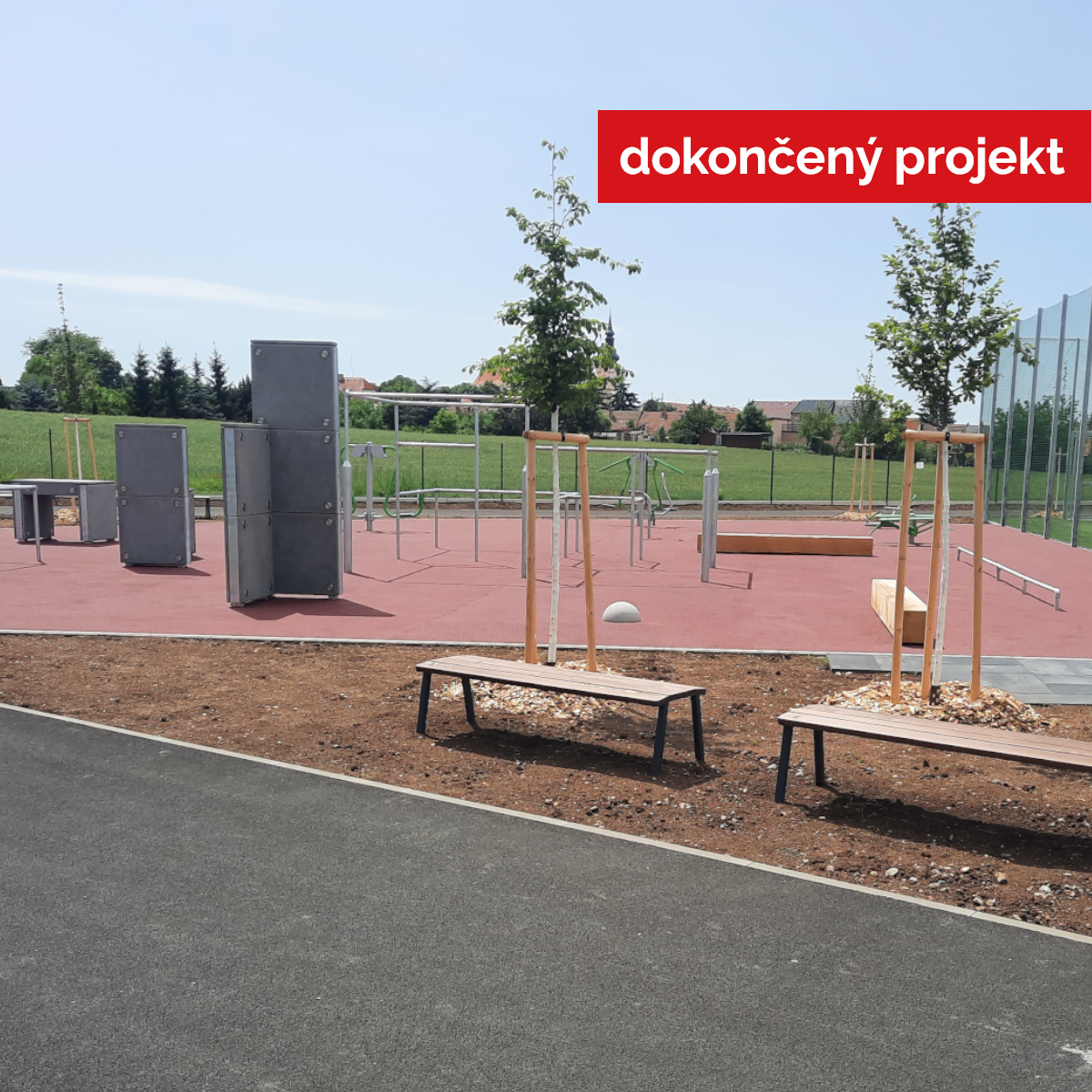

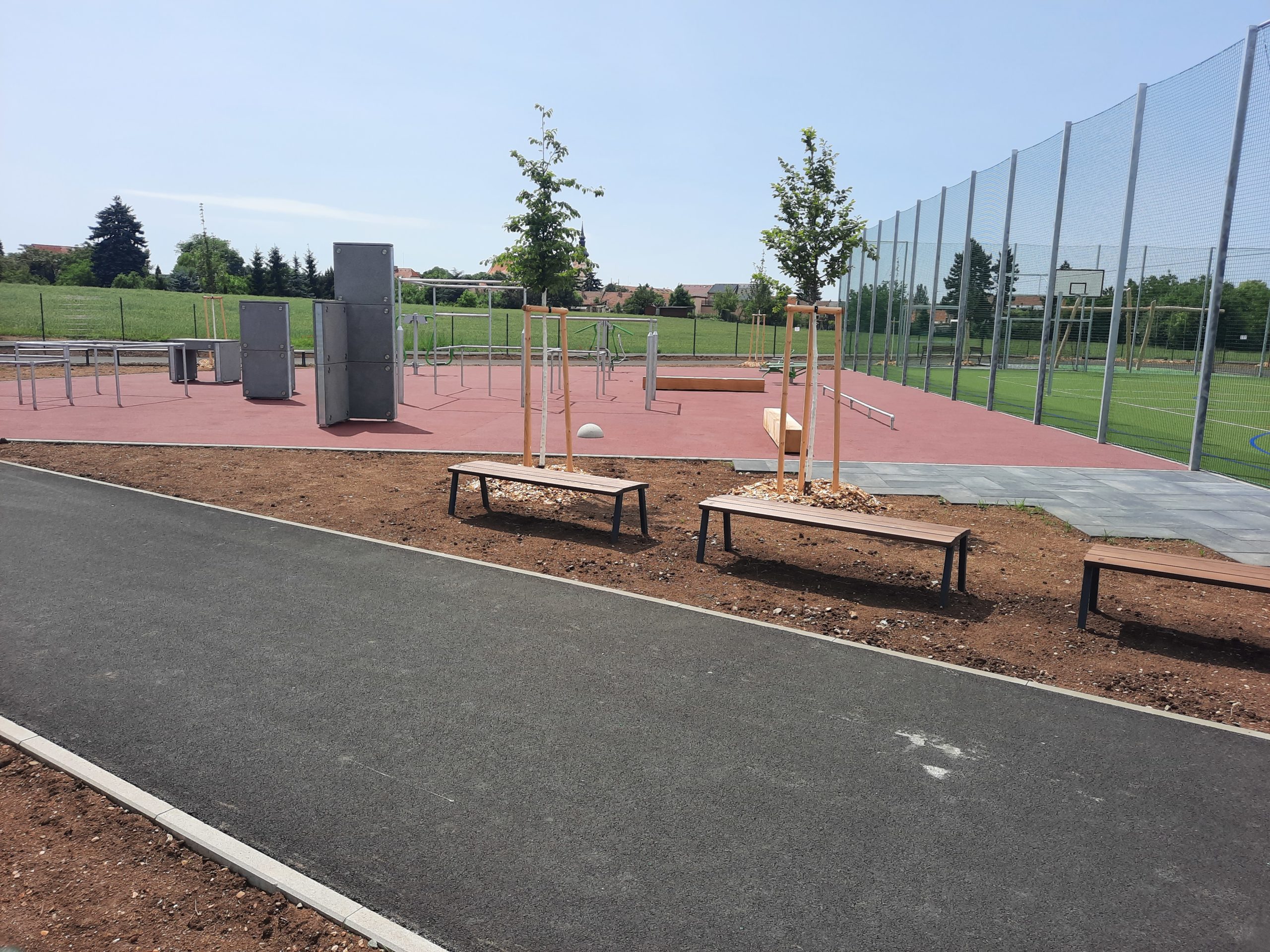

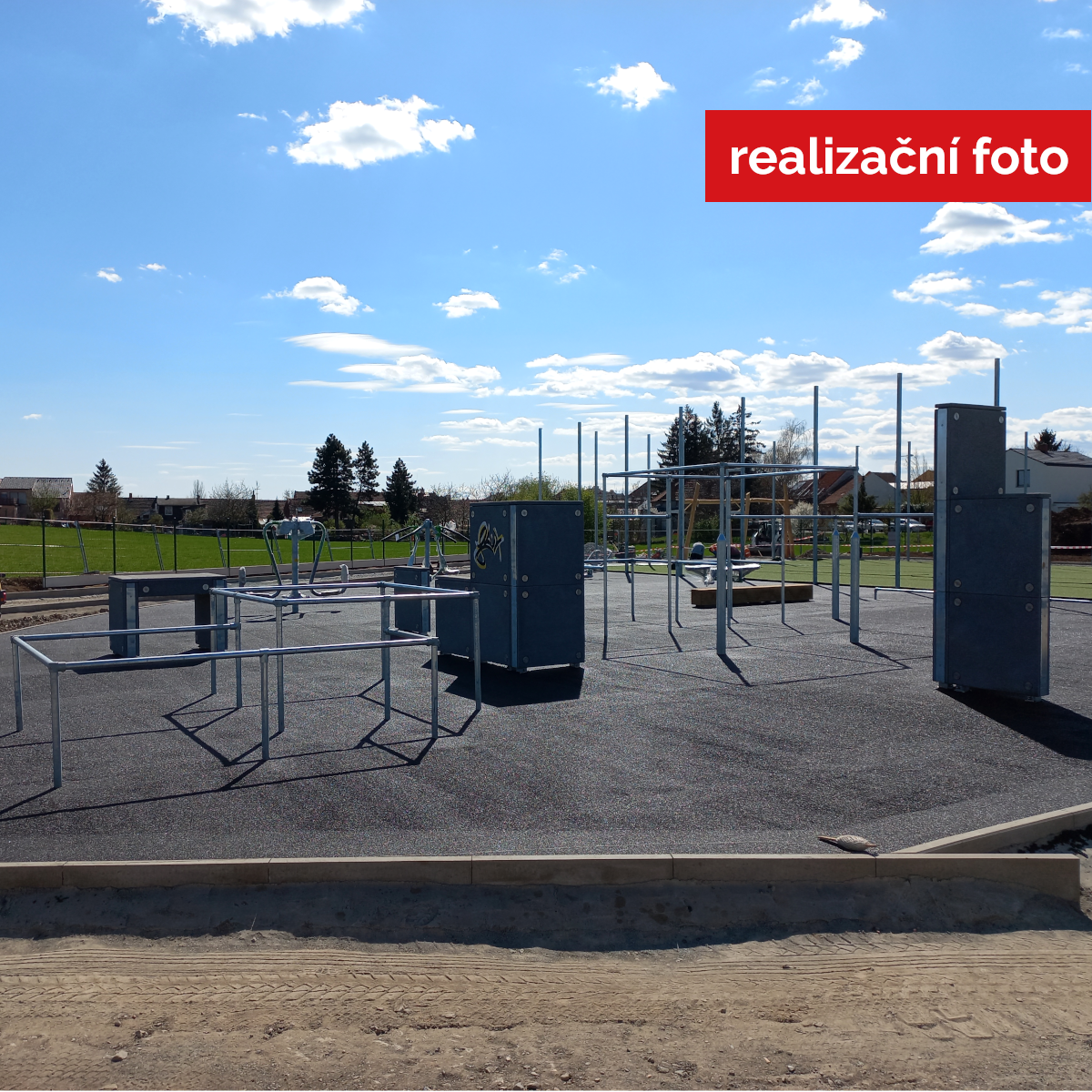

říjen 2024 Probíhají terénní úpravy na ploše pro parkou a fitness a příprava parkovacích míst.
